有幸前几年参与过佳兆业项目的审图,没有系统做过总结,现在闲下来就翻了一下佳兆业 2021年的缺陷更新,大概总结一下。
项目分期需要考虑设备房,尽量设在首期,避免因首期无配套设备房影响交楼,消防监控控制室、高压开闭所不管几期尽量考虑合用。

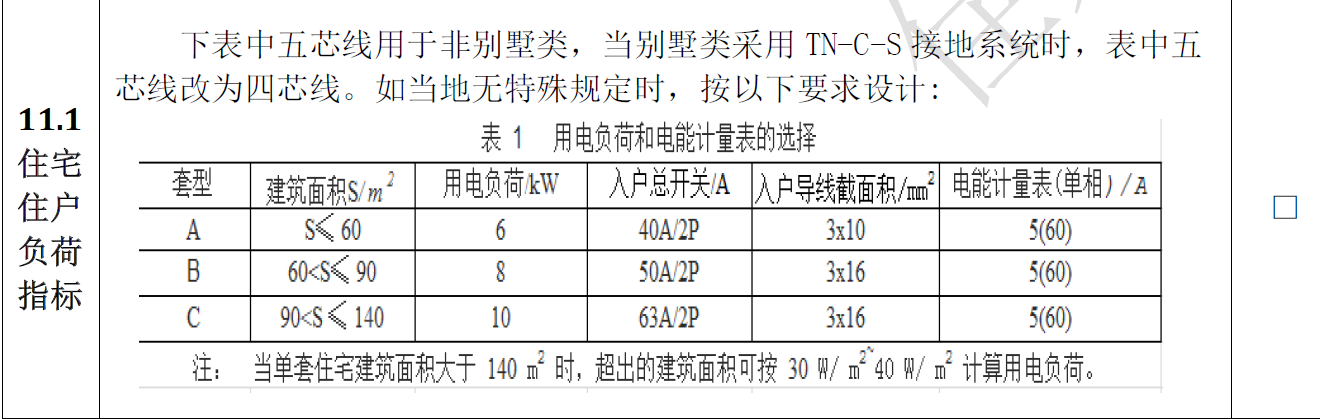

所选的电表有点奇怪,12倍表

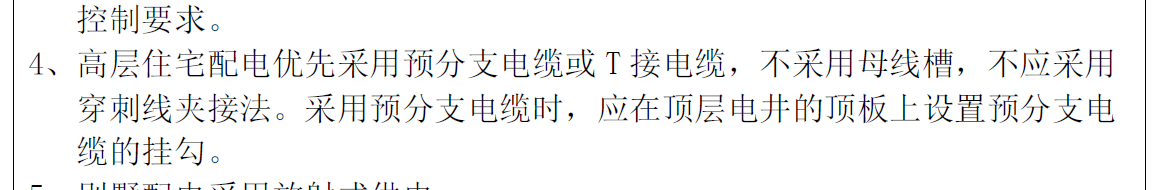

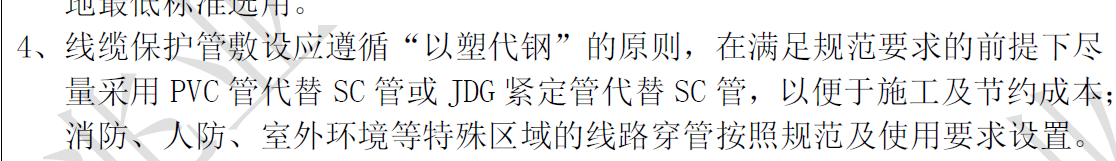

这条还算比较实际的,但是广东个别地区要求干线采用母线槽

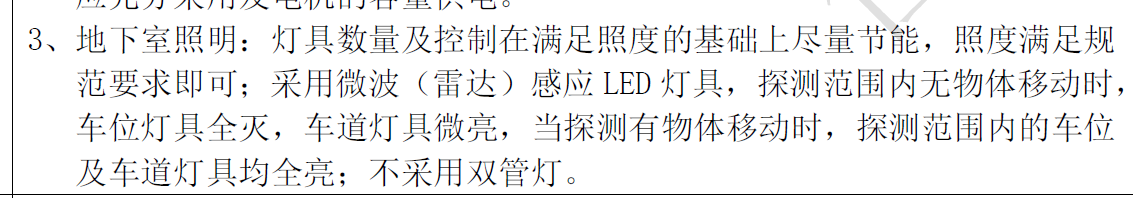

雷达感应灯是个亮点

这条算是设计中最常见的问题

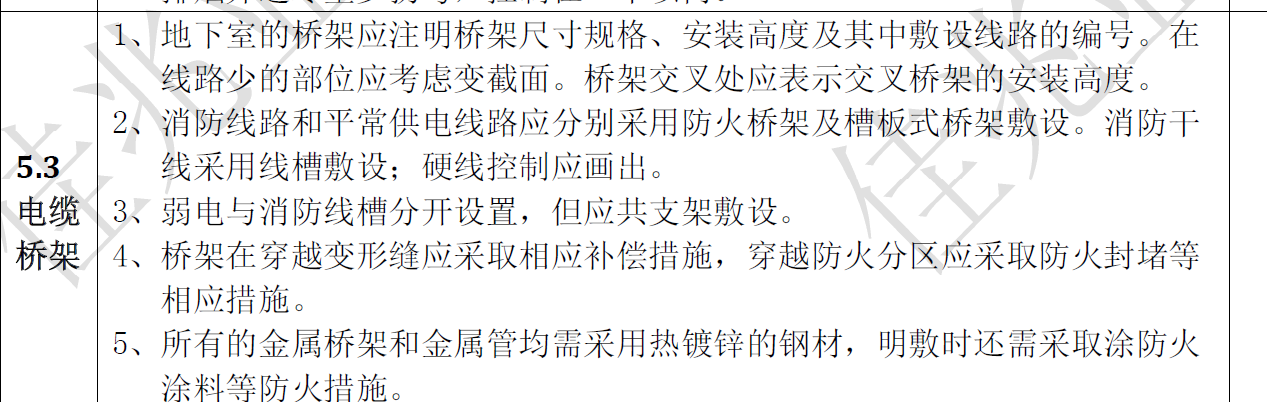

桥架这里,需要注明一点,现在各地要求住户用电和公共用电分开桥架

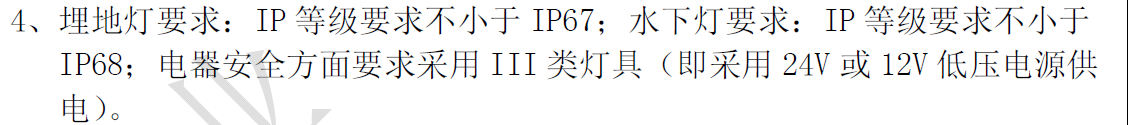

埋地灯和水下灯防护要求提的很好

幼儿园负荷明显偏小
